工程中如何编制一份出彩的施工组织设计

发布时间:2022-04-18  浏览次数:421 次  来源:网络

编制思路

       我们都知道,施工组织设计的应用可以分为两种:

      1、用于投标,施组是竞争性设计,是要和其他公司的施组PK的,以评分定高下。主要作用就是承诺和论证——对于招标文件中提出的要求作出明确的、具体的承诺;还要从组织、管理和技术三个角度论述投标报价、施工工期和施工质量三大目标实现的合理性和可行性。

      2、用于施工,施组是实施性设计,用于指导施工,同时也是监理工程师重要的监理依据,所以都是在施组获得监理工程师的审批后才能申请开工令。


      有些项目经理对施组的编写很不以为然,认为这就是走个流程,没啥卵用。很正常,因为每个人的看法都是基于自身的立场和境遇来考虑的,如果这位项目经理长期在资源极度缺乏的情况下从事项目管理工作,人、财、物、技术都缺,三个碗只有一个盖,在项目上不是救火就是背锅,那施组确实没卵用。所以可以加个定语,对于野路子公司和项目经理,施组没卵用,还不如多给配一个帮手来的实际一些。



       那么对于规范一些的施工企业,在资源配备还算可以的情况下,项目经理(技术负责人)在编写施组前不妨先深吸一口气,点上一根小快乐,然后闭上眼睛脑补一下,如果这个项目交给你来管,你如何能管好?

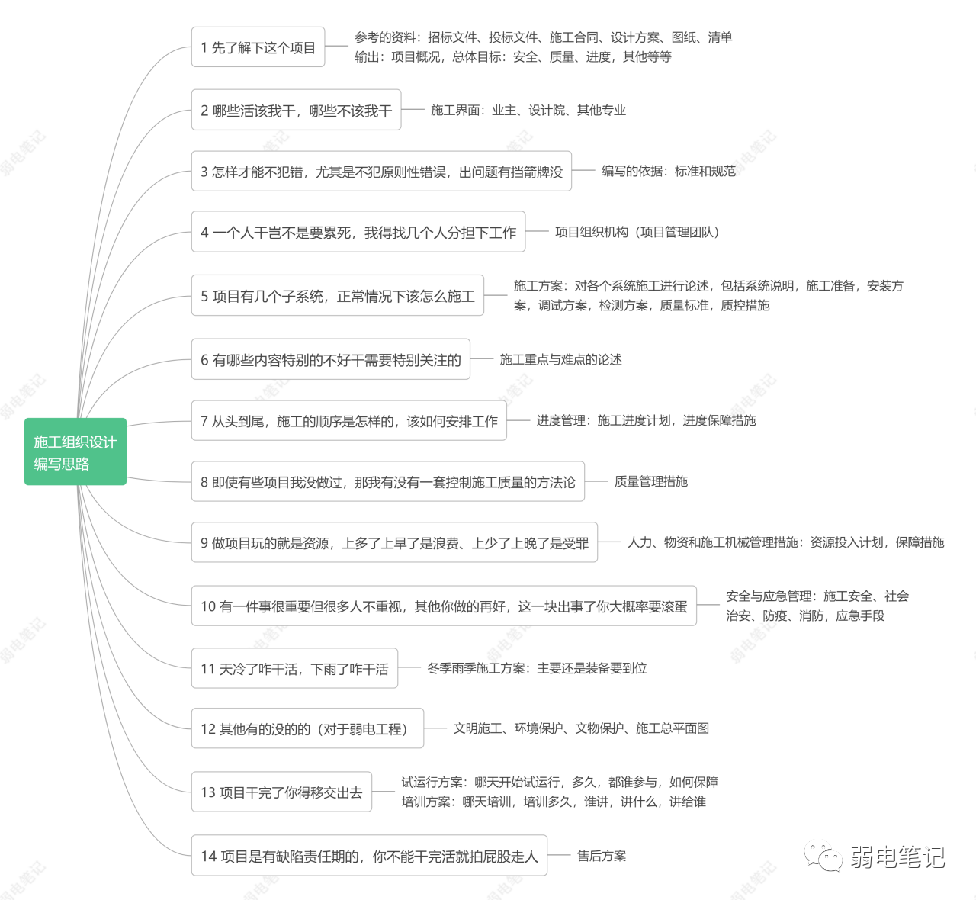

       这就是对项目的策划和预演。



       编写施组思路很重要,因为这项工作反映了你的项目管理思路和工程技术经验,缺一不可,说说思路:

编出亮点

       其实思路有了,施组就像填空题,按部就班往下填就是了。

       正常情况下一份施组基本都有上百页,不可能每个字都是你自己敲出来的,大量的借鉴再正常不过了,不过需要指出的是一定要注意借鉴质量,对“Ctrl+V”上去的文字和图片都要认真推敲和审核。文要对题这是最基本的。须知借鉴过来的内容是让你在它的基础上修改的,不是直接引用的,脑子是个好东西。

       所以就不要高清监控系统你还在施组里大谈特谈BNC头的制作;万兆网络你在那里深入剖析五类线水晶头的制作;放一些92年97年的国标,再放进去大量画质模糊层层水印的图片。这就很LOW了,内容和标题不能说毫无关系吧,至少也是驴唇不对马嘴。



有一些细节很重要:

       1、注意标准规范的时效性,放现行规范进来,这一步就淘汰很多人。

       2、注意排版,有统一的格式,我看施组第一步就是打开导航窗格,通过导航窗格就能判断一份施组做的是否用心。一级标题二级标题三级标题,编号、正文,字体和大小,段落距离,缩进这些,要统一规划。

       3、文要对题,内容要认真审核。施组不是技术方案,技术方案可以有,但不能太过。内容要符合系统的功能和特点。

       4、有些内容必须自己深入思考来做,比如工期计划,施工的重点和难点等。

       5、施组的编写也是一个层层递进的过程,就比上文的编制思路,12345步步推进。施组也是,要体现出你的管理思路,所以各个章节的先后顺序也很重要。

       6、文不如图,施组里要适当地放些图来辅助说明。重要的图要自己来做,别从网上乱翻,翻过来的图片肯定不会完全匹配你要做的东西。可以用VISIO,也可以用PPT,当然还可以用CAD画然后导出PDF格式,再导出图片。这些图体现出了你的思考。

       7、别TM出现其他公司和其他项目的名称!



对于投标用的施组,有几点要说一下:

       • 投标用的施组,得分是第二要考虑的,第一要考虑的是别废标!

       • 注意看是明标还是暗标,如果是暗标那你要特别注意格式要求,一丝不苟地来。

       • 看招标文件的技术评分办法,对于施组有哪些是打分项,在打分项里面的都要有所响应,还要特别的突出让评分专家好找,最好的办法就是标题直接用评分项里的内容来命名。

       • 别给自己加戏,要求5月30号完成的你别承诺29号完成,这就废标了知道吗?

       • 想多得分就多搞几页,那么多的施组小半天要看完,专家怎么评价谁做得好?字数是非常重要的一方面。

       • 不要和我说评标专家都是那啥的,现在没有那啥的投标项目也很多,即使要那啥那也不是你考虑的,你规规矩矩地把施组做好就行了。你搞出废标项,让公司出现损失,老板要收拾你,神仙也救不了你。
